MBR膜近些年在污水處理項目上頻頻現身,而且在市政污水處理以及大型的污水處理項目上使用率超高。但是mbr膜在安裝調試上與其他的濾膜不同,需要注意很多問題。今天就和大家介紹一下MBR膜安裝和調試注意事項。
MBR膜安裝前的準備事項:
1.在膜組件設置前,檢查配管內部,并清除異物。因此,實施管理,使導管、池、泵的內部在施工中也保持清潔。施工后進行清掃,并按照設計流量對配管進行沖洗,以除掉施工中的異物和殘留物,并在開始工作前檢查這些機器設備。原水泵、抽吸泵、鼓風機、藥劑配管也要進行沖洗。
2.流入格柵(0.5~1mm)到膜分離池之間,要去除比流入格柵間隔大的異物。
3.為了不使異物進入到已經清洗好的池內,用蓋子和塑料蓋好。
4.不光是在施工過程中,在其他時候也要進行管理,不要混入1mm以上異物(參照以下)。異物混入,有可能對膜造成損傷。
有可能損傷膜的異物例子
-
水中含有比格柵間隔尺寸大的異物
-
在對膜組件上部進行維修和修繕過程中,吹入或落下的異物(枯葉和塑料袋等)C)來自配管和機器的殘渣
其他如下
-
束線帶、打包機、螺栓、螺母、直尺、金屬片、鋼絲、、鉆屑、膠帶的殘片、焊渣、磨削屑、小樹枝、葉子、魚類、貝類
MBR膜安裝前需確認的注意事項

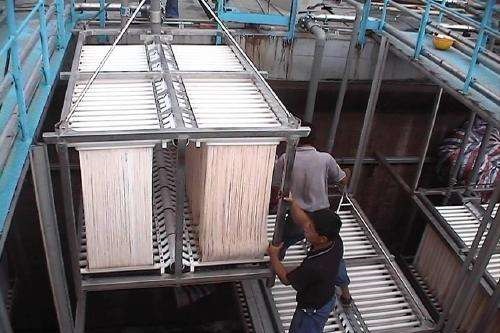

在最初的膜安裝施工中,請充分進行檢查并做好記錄。當確定已做好準備之前,請不要設置膜組件。
請進行以下檢查。
1.從膜分離池中清除外部異物,清掃完畢。
2.包括鼓風機配管在內,所有的配管以及池的沖洗、清掃都已完畢。
3.下述施工和作業都已完畢。
-
涂裝
-
覆蓋
-
板金加工
-
配管沖洗
-
砂輪機
-
焊接
-
噴砂
-
鉆孔加工
-
產生異物的動力工具
-
配線
-
導管設置(導管非本公司供應。)
4.檢查配管
-
檢查配管是否正確施工。(注意:請在膜組件連接前進行檢查。)
-
檢查管線:對照P&ID和配管,確認配管管線是否與P&ID相同。
-
漏泄試驗:抽吸配管一定要實施。
抽吸配管的漏泄會成為SS混入(處理水濁度惡化)、抽吸不良的原因,配管漏泄試驗是重要的。加壓到100kPa以上再實施。其他配管最好一起實施,也可在鼓風機試驗結束后可啟動狀態下實施。
對于處理水抽吸·排出配管、及曝氣用空氣配管等主要配管,要用清水或空氣沖洗配管內部。
用臨時過濾器等確認沒有雜物混入后,沖洗完畢。
5.檢查配線
-
通過對接線盤上的配線號碼或者斷路進行檢查,確認配線是否正確。
-
對電動機等進行絕緣測試。
-
在接線盤上測量絕緣,并確認是否接地。
6.檢查旋轉機器的旋轉方向
確認發動機單體的旋轉方向。確認發動機上標有旋轉方向的箭頭。拆開發動機困難的機器(泵等),可進行水試運行。
7.順序檢查
根據模擬信號,確認順序、警報、聯鎖。
MBR膜安裝后調試注意事項:
水試運行調試
1.水池蓄水.….在水池內,將清澈的河水等注入到水池的規定水位。
2.水位表的指示和警報檢查.…蓄水時,對實際水位與水位表的指示進行記錄和調整,并確認警報。
3.檢查水池漏水.…注入到所定水位后,標記水位,保持一晝夜后,確認水位是否下降。也要注意混凝土內是否有成分溶解出來。
如發現水池漏水時,需要排空水之后修補,所以建議在本檢查實施后設置膜組件。
4.單個機器試運行.…各機器按照使用說明書確認操作,并記錄速度、電流等主要指標。
5.泵、鼓風機等流體機器要確認性能曲線,并記錄流量、壓力、轉數和電流等。
6.大型旋轉機器,有時要測量振動和噪音等。
7.觀察并記錄曝氣引起的水池內的流動狀況。
8.調整流量表、DO表等測量儀表。
9.實施過濾的自動運行,確認過濾水是否有SS或混入氣泡。
備注:過濾剛開始時,涂在膜絲上的親水劑會流入到過濾水中,使得處理水白濁,但一般過濾10分鐘后,會變澄清透明。還有,因親水劑,膜分離池會有一些發泡現象,但隨著水的更換會消泡。
10.綜合水試運行
從原水池或流量調節池輸水,實施并確認整體系統的試運行。
過濾流速逐次變化成0.1~1.0m3/(m2·d)、逐次確認壓差并記錄。
污泥試運行調試
1.投入污泥。
2.過濾開始之后,確認過濾水中是否有SS漏泄或混入氣泡。
有SS泄漏或混入氣泡時,有可能是因有設置過程中膜破損、配管等的泄漏,需要再次進行檢查。
有多個系列時,按各系列運行,選出有問題的系列。
3.過濾流速從0.1m3/(m2·d)~到設計流速逐次變化,確認并記錄這時的壓差。
本文由藍膜(www.gufengshang.com)原創首發,轉載請以鏈接形式標明本文地址或注明文章出處!
